PC建筑的原理和PC吊装的流程

分享到:
点击次数:810 更新时间:2021年03月24日10:53:14 打印此页 关闭

理论先行

一切实践都是建立在充分的理论知识之上,装配式建筑施工也不例外,在进现场实操之前,一定要先掌握充分的理论知识,了解装配式建筑的原理和装配式吊装的流程。当然,安全守则更是不容忽视的重中之重。

器具介绍

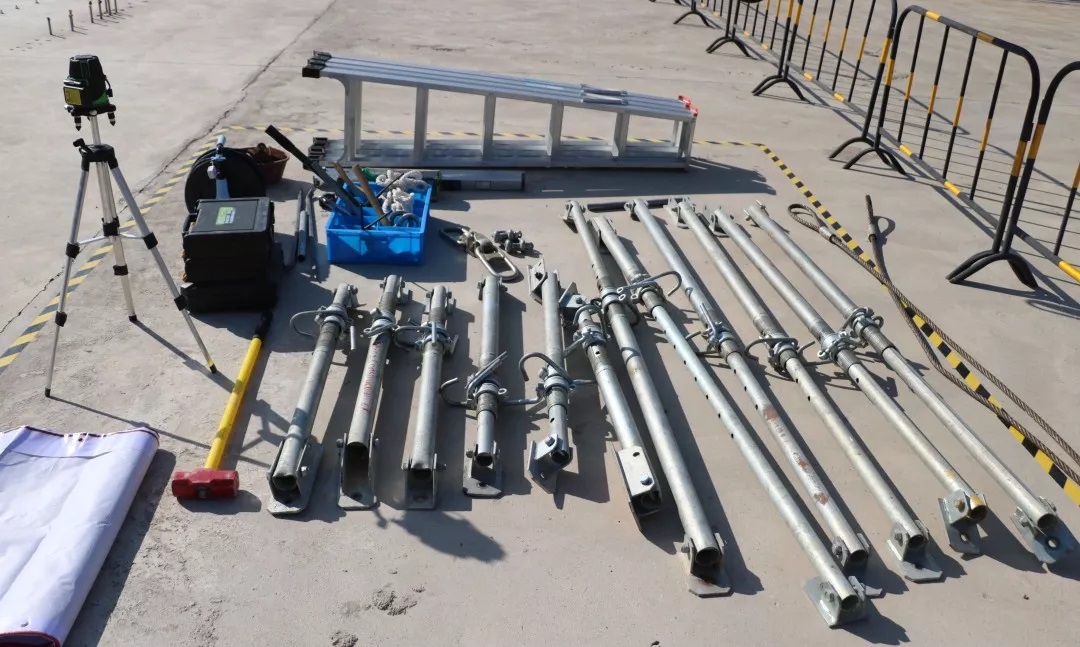

我们首先了解一下吊装过程中我们需要用到的工具:包括钢丝绳、鸭嘴扣、卸扣、水平激光仪、卷尺、钢垫片、水平尺、人字梯、撬棍、镜子、螺丝、电动扳手、可调节钢支撑。

(1)鸭嘴扣及万向钉

预制构件吊具连接件的一种,用于吊具与构件之间的连接。注意吊装构件的重量及吊环型号(3T/5T)是否对应;

鸭嘴扣

万向钉

(2)吊钩

吊钩是吊装作业常用的吊具,又分单钩和双钩。

(3)临时斜支撑

调节预制构件垂直度,预制墙体定位准确后,对其位置进行固定,直至座浆、灌浆等工序完成后待现浇混凝土达到相应强度后拆除。注意斜支撑下部固定螺栓需提前预埋避免后期钻孔破坏安装管线。

实操学习

本次实操练习主要以竖向构件吊装为主,分别为预制墙板及预制柱。

1.吊装准备

在吊装作业之前,应做好这四项准备工作。

①技术准备

施工前按照技术交底内容和程序,逐级进行技术交底,对不同技术工种的针对性交底,要达到施工操作要求。

②作业面准备

在正式吊装之前,首先要确保地面伸出的套筒连接钢筋的位置及垂直度满足吊运要求,并将钢筋表面的灰浆、油污、杂物等清理干净。

③作业人员配备

吊装人员基本配置:起钩和吊具安装人员1名、信号工2名、构件安装人员3-5名,总协调1名。作业人员已经培训并到位,司索特种作业人员均持证上岗。

④吊装前的检查

检查构件吊环、索具、夹具等是否符合要求,构件中预埋吊环(或用于做吊点的钢筋桁架)边缘砼是否破损开裂,吊环本身是否开裂断裂或有松动迹象;检查吊装楼面基层是否清理干净,周边位置是否存在阻挡。

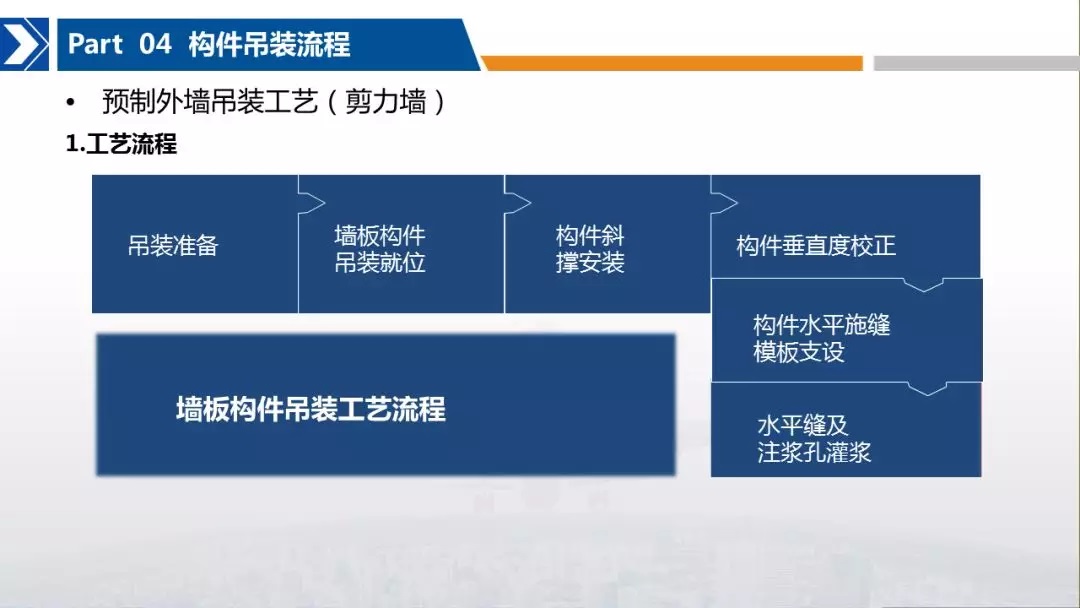

2.吊装实操

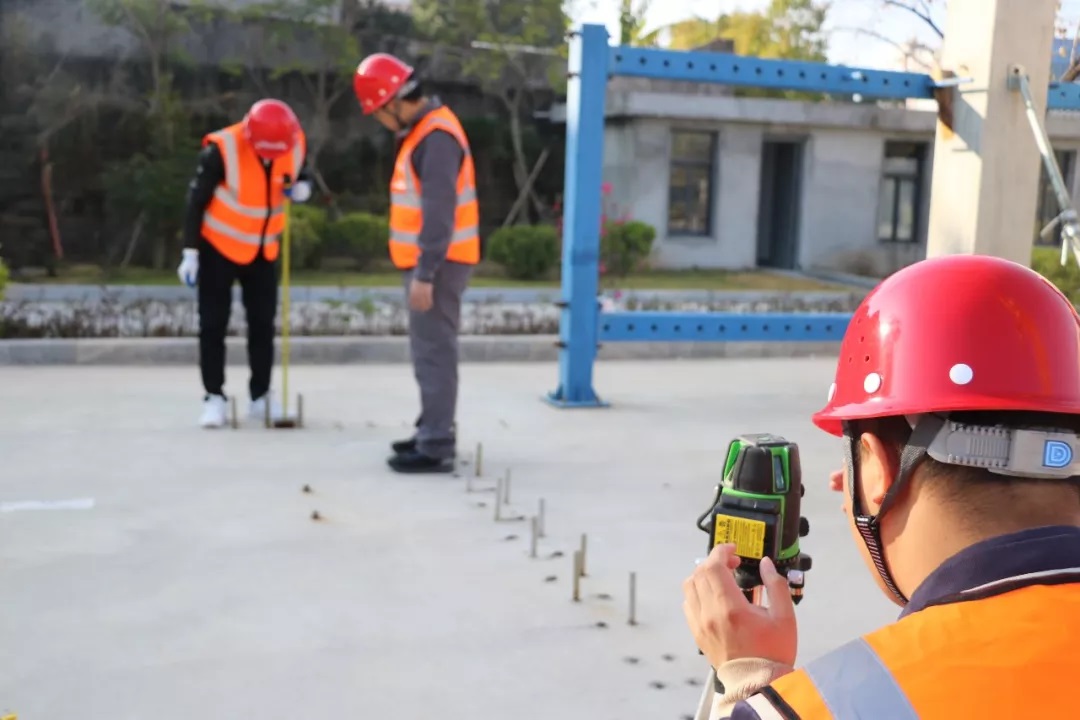

(1)清理及测量放线

利用水平激光仪与卷尺,校核地面平整度,根据地面高差及植筋露出地面的高度,在地面上放置钢垫片,确保植筋露出长度能与构件套筒内深度相吻合。

(2)吊、索具选取及安装

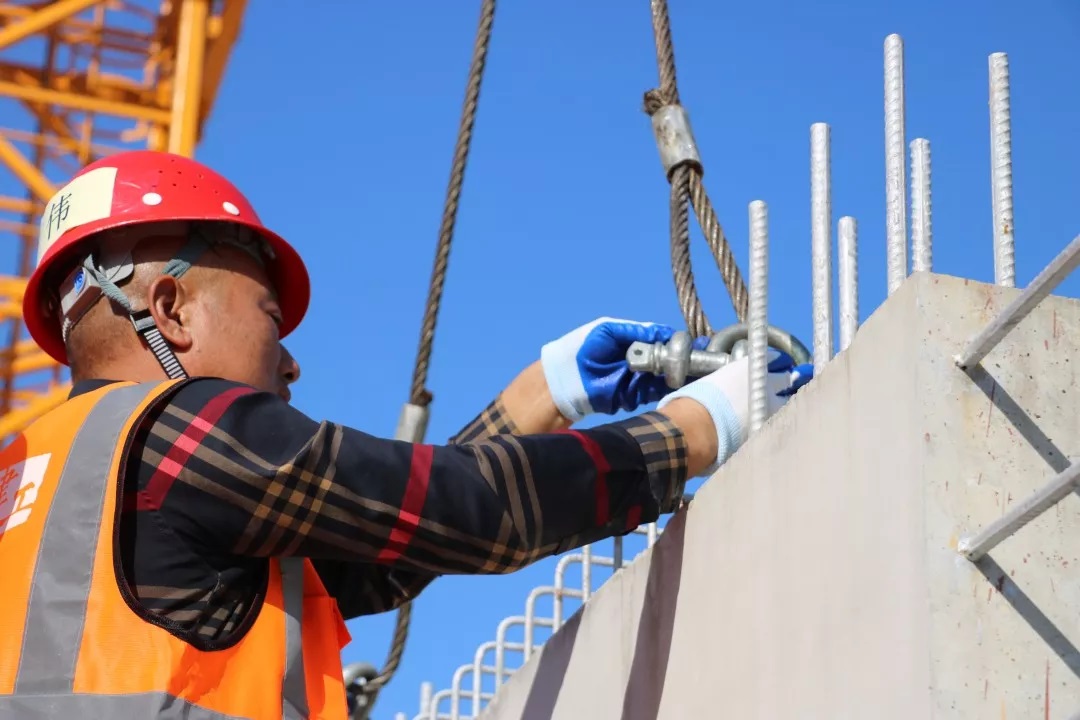

根据所要吊装的构件选取配套的钢丝绳及鸭嘴扣、卸扣,在不同的构件吊装作业的时候,应选用对应的吊具,严禁私自混用、乱用吊具。把准备好的鸭嘴扣、卸扣与钢丝绳相连后,将连接好的吊具索具吊挂到起重设备的吊钩上,由信号司索工指挥塔吊司机将吊具移动至构件上方与重心垂直处,再由施工人员利用人字梯爬至构件顶部,把鸭嘴扣与构件顶部的预埋吊钉锁紧,完成鸭嘴扣与顶部吊钉的安装后,需要再次检查确认,保证鸭嘴扣的鸭嘴朝向构件内部,并确保钢丝绳与构件夹角不小于45°。

(3)构件吊运

确保吊具、索具安装完成后,即可开始构件的吊运,首先需要扶稳构件,缓慢起吊,提升到约半米高度时,观察没有异常现象,待吊索平衡,并逐步取出稳固构件的插销,静置消除摆动,再继续起吊。将构件吊至比安装作业面高出3m以上且高于作业面最高设施1m以上高度时,再平移构件至安装部位上方,注意在吊运线路下方严禁站人,以防构件脱落发生安全事故。

(4)构件校核落位

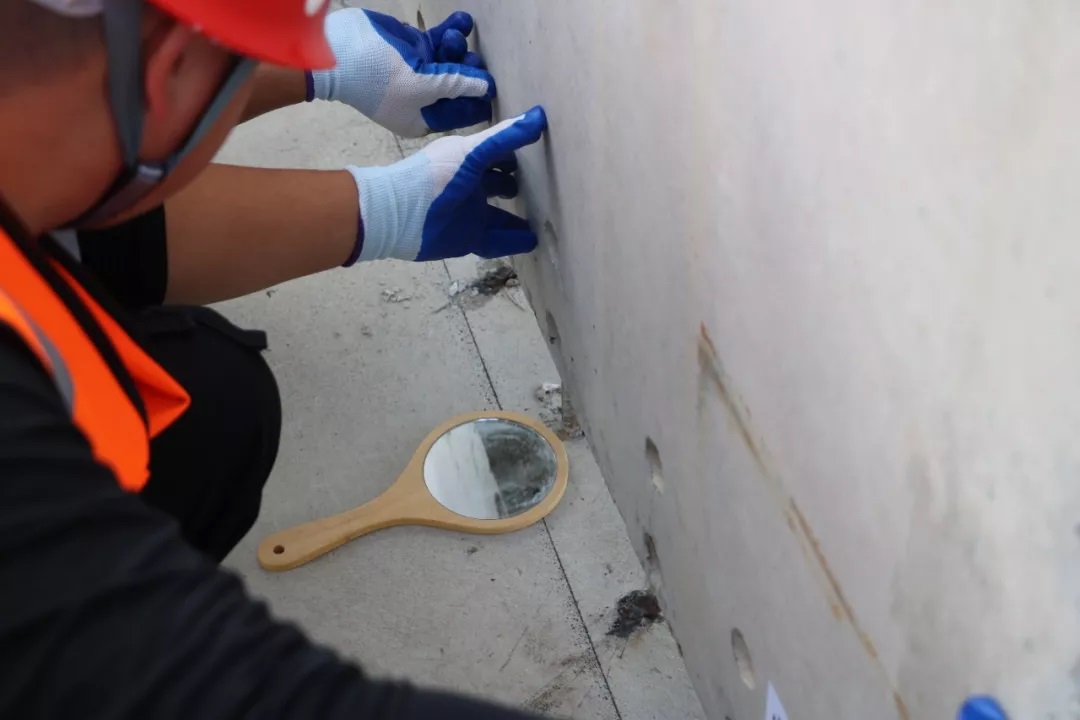

当构件经由吊运线路吊运至接近安装部位约1m处,由安装人员手扶引导控制构件方向,构件在此时缓慢下降。待到距预埋钢筋顶部20mm处,通过放置在地面的镜子,调整构件方向将构件内预埋套筒对准下部预埋钢筋。当构件预埋套筒位置与下部预埋钢筋位置吻合后,缓慢降落到垫片位置,停止降落,并保持钢丝绳紧绷,确保构件主要受力上部钢丝绳拉力。

(5) 支撑安装及墙面垂直度调节

外墙板采用可调节钢支撑进行固定,一般情况下每块墙板安装不得少于四根支撑。安装支撑时,首先将支撑托安装在预制墙板和楼板上,并利用自攻螺栓锁紧,钢支撑螺杆可调节长度范围不得超过±100mm。墙板安装固定后,通过钢支撑可调螺杆进行墙板位置和垂直度的精确调整,调节斜支撑时,应将固定在墙板上的所有斜支撑同时旋转,并用水平尺校核调整墙体垂直度,确定墙面垂直后,再由作业人员使用人字梯将构件上方的鸭嘴扣取下,完成吊装作业。

(6)清理现场

安装完成,工完场清。安装完成后,将材料、工具归整至堆放区并将现场清理完毕。

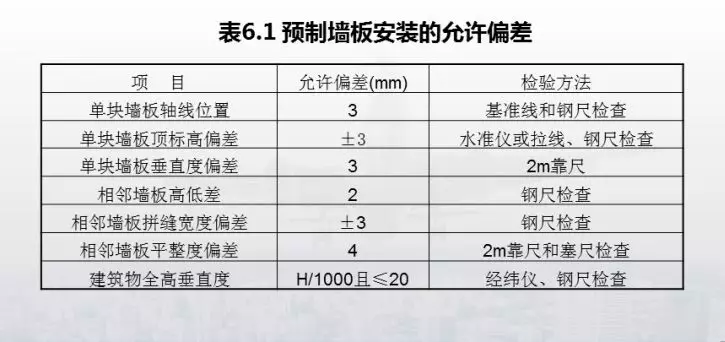

3.检查验收

构件在安装完成之后,吊装工应对构件安装质量进行实测实量检查验收,构件安装的允许偏差应符合设计及规范要求,自检合格后报质检员验收。
